永仁500千伏光辉变电站进入调试验收阶段 预计6月30日投产

日期:2024年06月07日   作者:   来源:永仁县融媒体中心    点击:[]

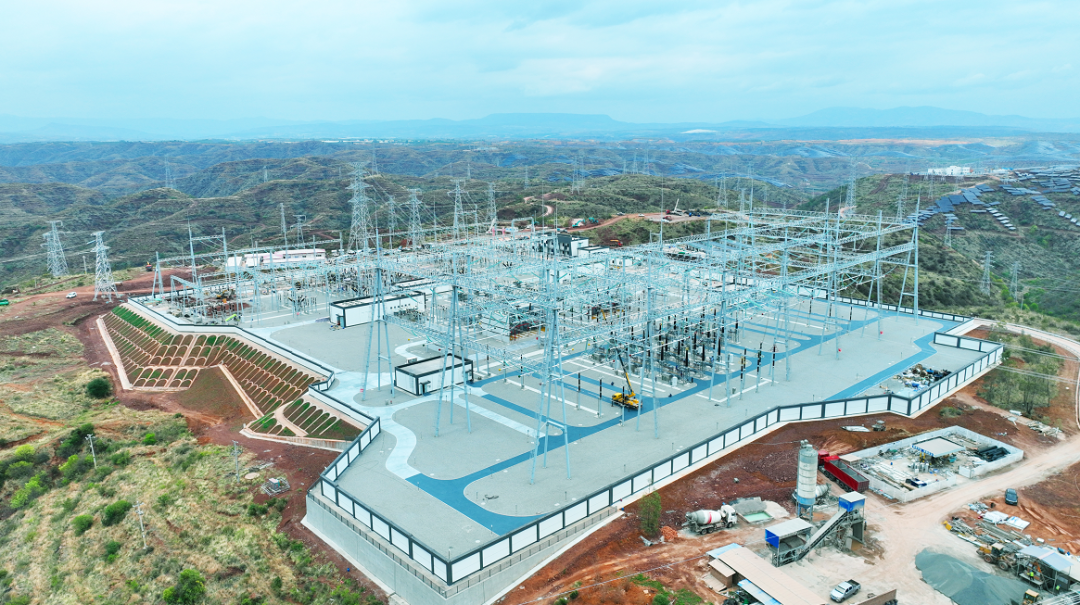

近日,记者从楚雄500千伏光辉变电站项目指挥部了解到,项目已基本完成土建、变电、线路及对侧工程等建设,进入设备调试及验收消缺阶段,预计6月30日投产运行。

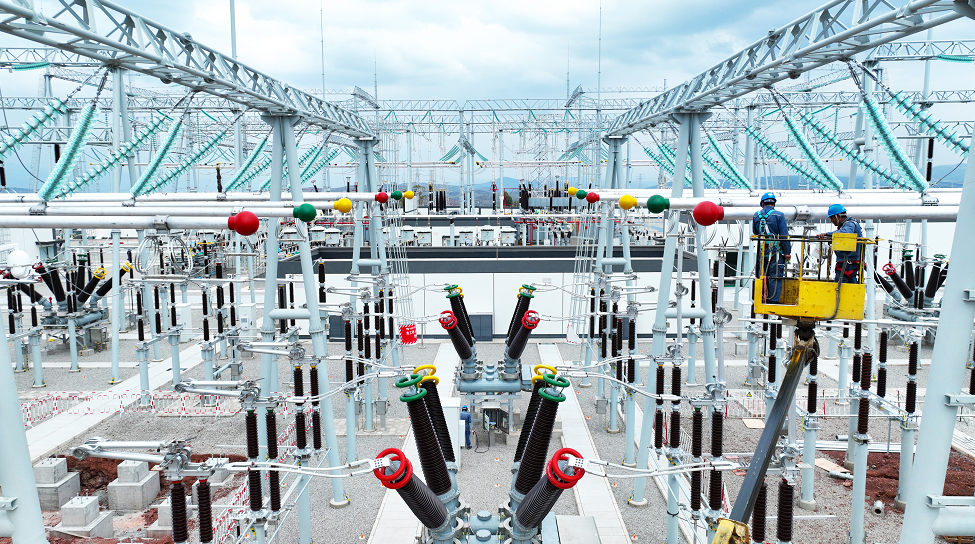

楚雄供电局自2023年9月开始组织500千伏光辉变电站生产准备,组织专业技术人员分组分批进入现场,对涉及土建基础施工、地下隐蔽施工、关键主设备现场安装、关键试验等环节进行旁站见证,严把质量关,并于11月印发《500千伏楚雄北部光伏接入系统工程生产准备及验收方案》,成立由9个专业90多人组成的生产准备及验收专项工作组,明确人员验收责任、验收程序及验收要点,以高标准、严要求开展验收消缺工作,确保变电站并网安全稳定运行。


楚雄500千伏光辉变电站位于永仁县莲池乡境内,是我省首个惠及百万千瓦级新能源送出的变电站,也是中国南方电网首个百万千瓦级500千伏光伏的汇流站,建成投产后将满足楚雄北部地区近期、远期新能源并网需求,为清洁能源大规模并网消纳和云南电力保供提供有力支持。
